熙特爾新能源(7740)主要提供電網與工商儲能的整合服務,涵蓋案場開發、EPC 建置、併網申請到後續維運與電力交易平台代操,並透過子公司量產儲能櫃與自有 EMS 平台,形成「工程+設備+維運」的一站式解決方案。由於大型案場多採進度/里程碑認列,且認列高度依賴併網、測試與驗收節點,因此公司單年度的營收與獲利,容易隨案場進度出現明顯波動。

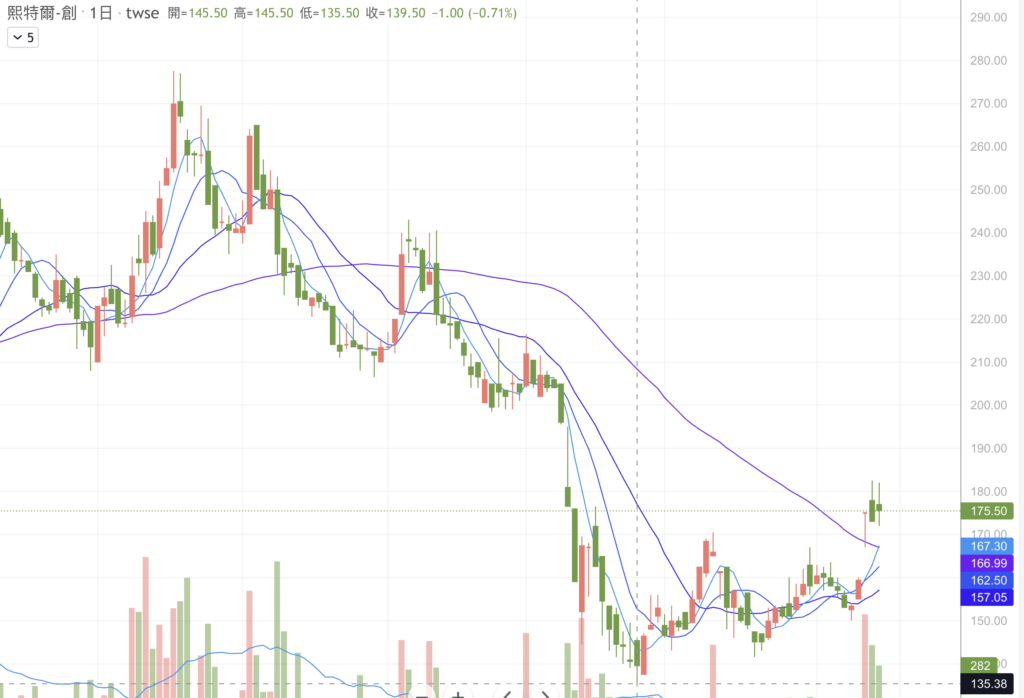

2025 年股價出現大幅回檔(約從 277 回落至 139,接近五成),本質上反映市場在重新定價「認列不確定性」,因為在公司轉上市前,當時市場曾形成「百億級年度營收/案場認列」的預期(部分券商模型推估),但後續財務數字與預期落差擴大,使得認列節奏成為核心分歧點。

本文不做估值與目標價,聚焦回答一件事:2025 沒出現的認列,更像「時程延後」還是「認列節點/範圍變更」?我將以公司法說與公開財務數據為主,並搭配衛星影像的時間序列對照,檢驗工程節奏,進而推導 2026H1 可能的營收型態與後續需要追蹤的公開訊號。
兩座案場與原先市場預期
熙特爾於高雄布局兩座大型儲能案場(雲永 E-dReg),各 100MW 規模;依公司公開說法與市場整理,案場原規劃於 2025 年底前後陸續達成完工/併網里程碑,並採工程進度(完工比例)認列。若後續再加上 10–15 年的維運代操合約,此類案場理論上可同時帶來一次性工程認列與較長尾的維運收入。
2025Q3:預期與現實落差拉大
當時市場之所以形成「百億級營收」預期,主要來自券商模型的情境推估。以永豐投顧報告(2025/08/14)為例,其推估 2025 年營收 105.2 億(YoY +2355%)、毛利率 13.2%(YoY -10ppt)、稅後淨利 9.1 億、EPS 17.1 元(以上為券商推估)。
但進入 2025 年 Q3 後,公司月營收型態並未走向該情境所隱含的加速節奏。其後公司公告 2025/10 月營收約 5.9 億,並揭露 2025Q3 EPS -0.22,市場對原訂認列節奏的信心快速轉弱,股價亦出現明顯回檔。當時距離年底僅剩兩個月,案場認列究竟是「時點後移」,或認列節點/範圍出現調整,僅憑公開資訊仍難以判斷。
研究問題:遞延還是認列節點/範圍變更?
在 2025/11 公司於財報公告後緊急召開法說會時,我也到場釐清關鍵疑點。但由於已揭露數據與原先市場預期落差過大,僅靠口頭敘事仍不足以釐清,我便採用外部可複核的衛星影像來比對案場進度,並在取得影像後,將觀察到的差異逐點整理,回到公司公開說法與現場詢答內容交叉核對(僅就公開可揭露範圍確認),釐清認列節奏與公司說法的一致性。
為了驗證 2025/11 法說會上公司對工程進度的說明,我把核心問題簡化成一個判準:若 2025 沒出現的認列只是「時程遞延」,工程應該仍會持續推進,只是認列落點後移;反之,若工程進度長期停滯或推進幅度不足,就不能僅用「延後」來解釋預期與現實的巨大落差。
為什麼用衛星影像驗證工程進度
從施工邏輯來看,儲能櫃不會在基礎設施尚未就緒時就大量進場定位;通常必須先完成一定程度的土建與基礎工程(例如地坪、基座、動線、管線與接地等),現場才具備吊裝、定位與後續串接的條件。也因此,若衛星影像已能清楚看到「儲能櫃大規模就位、排列固定」,至少可合理推斷案場已跨過關鍵土建門檻,工程正從前期土方階段走向設備安裝與系統整合階段。

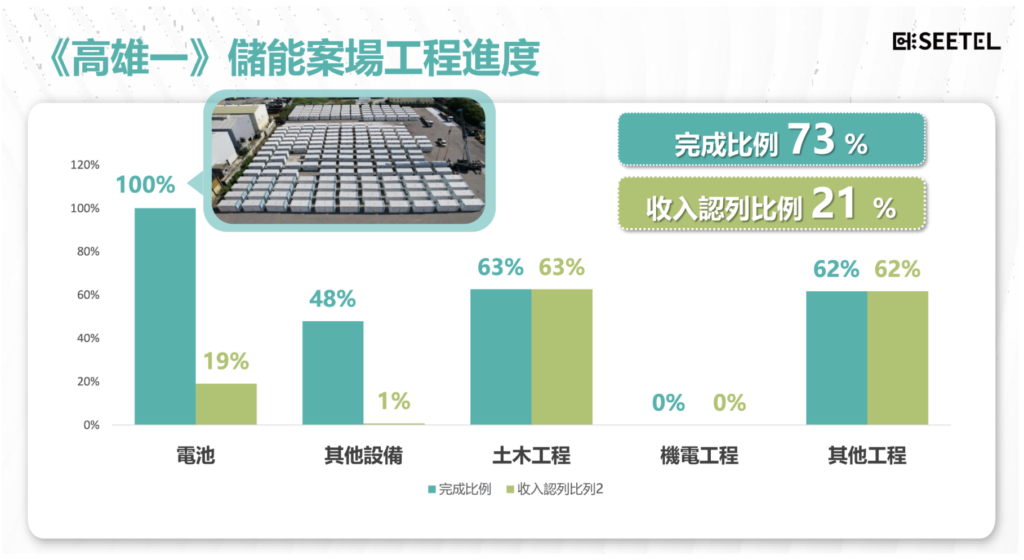

但「櫃體就位」仍不等於「可認列」。正如公司簡報呈現的「完成比例」與「收入認列比例」存在落差,即使電池櫃已完成並就位,若機電工程、系統整合、測試與併網驗收尚未達到可交付節點,認列仍可能落後。因此我使用衛星影像的目的,不是判斷「已可認列」,而是判斷案場是否已進入「設備大量就位」的階段,藉此提高對後續認列節奏推估的依據。

影像取得與對照方式:2025 8 月 vs 12 月
在 8 月的衛星影像中,案場仍可見施工進度;9 月我也實地至子公司辰熙精密了解產線及供貨狀況,當時得知儲能櫃仍有持續出貨。然而,隨著月份往後推移,公司月營收並未呈現市場原先預期的加速型態,且與「百億級年度營收」共識敘事的落差持續擴大,這使得我必須引入更具體的外部佐證來檢驗工程節奏。

於是在 11 月公告 10 月營收之後,即使公司已在法說補充說明,但在缺乏可驗證的客觀資料前提下,我便於 11 月下單、並在 12 月取得影像資料。公司在 11 月法說中提到,8 月後因雨季與土方處理等因素影響工程節奏;因此,我後續以「8 月 vs 12 月」兩個時間點做對照,先檢視案場外觀可見進度是否與公司敘事一致,再將影像差異整理成具體問題,回到法說內容逐項核對。

影像對照觀察:工程推進但仍偏土方/臨設型態

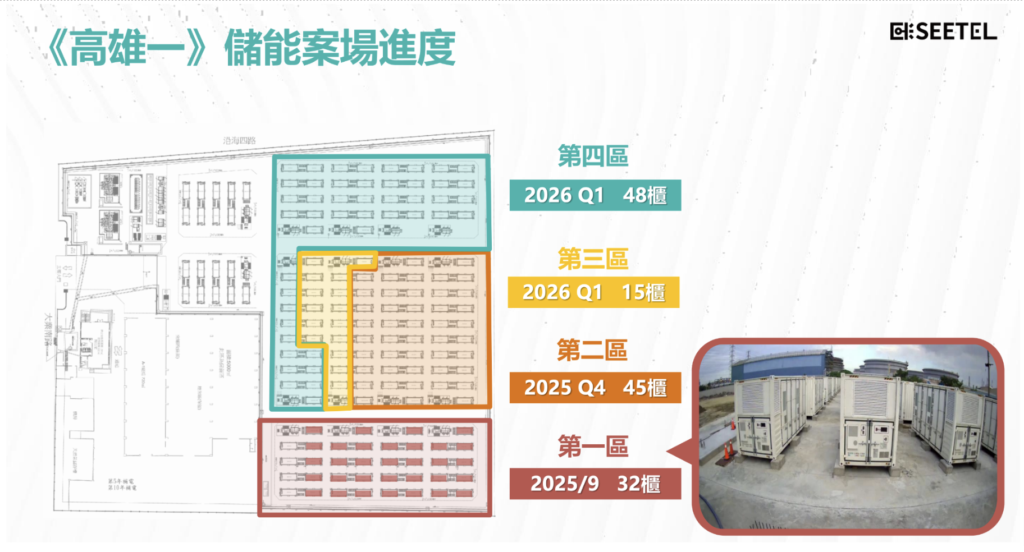

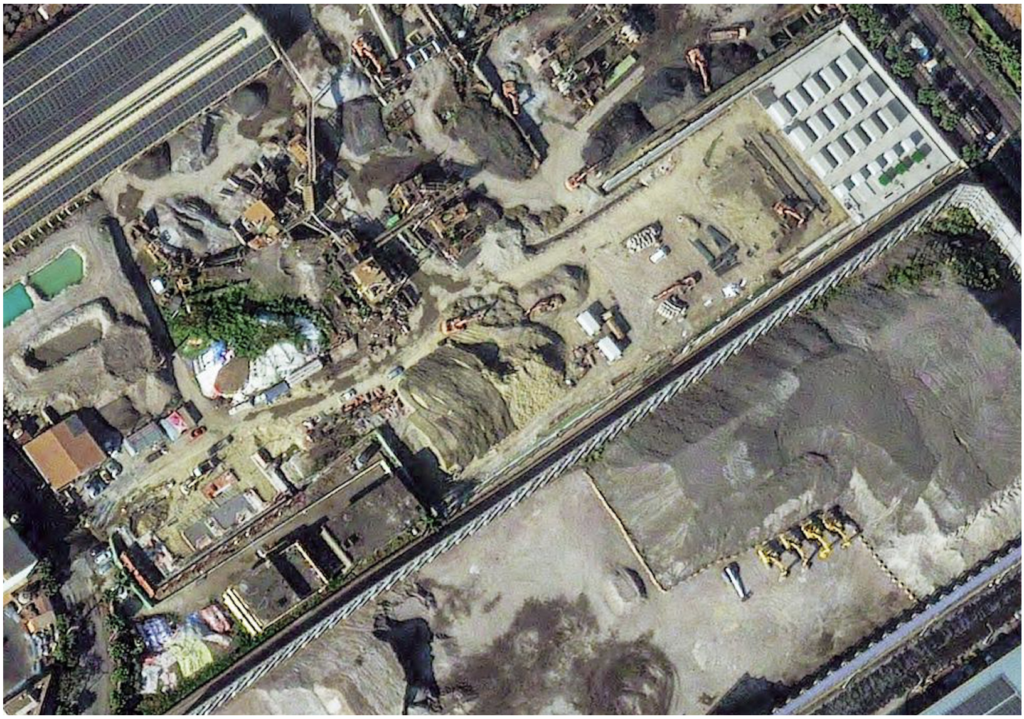

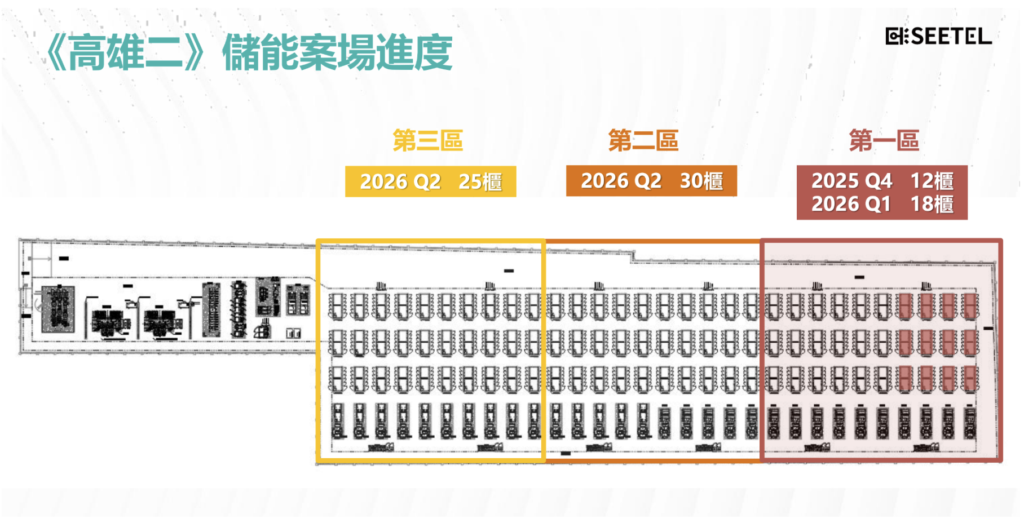

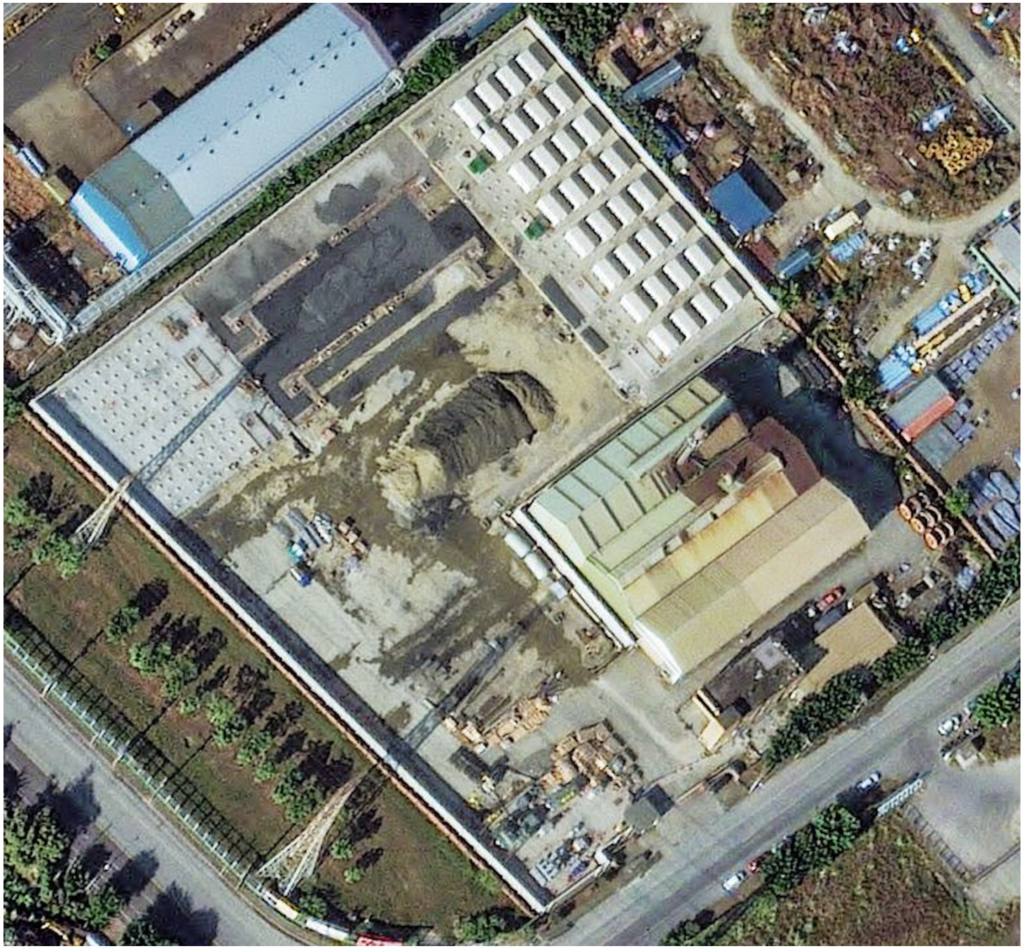

依影像對照結果,8 月的高雄 1 案場(圖 1,紅圈標示主要施工區)仍可見整地與土方作業的痕跡,代表工程並非完全停擺;但在我於 12 月中取得的更新影像(圖 2、圖 3,分別為高雄 1 與高雄 2 案場)中,兩案場外觀仍以土方、堆料、臨設與工區整理為主,尚未看到「已進入大規模設備就位、接近完工驗收階段」的明顯跡象。

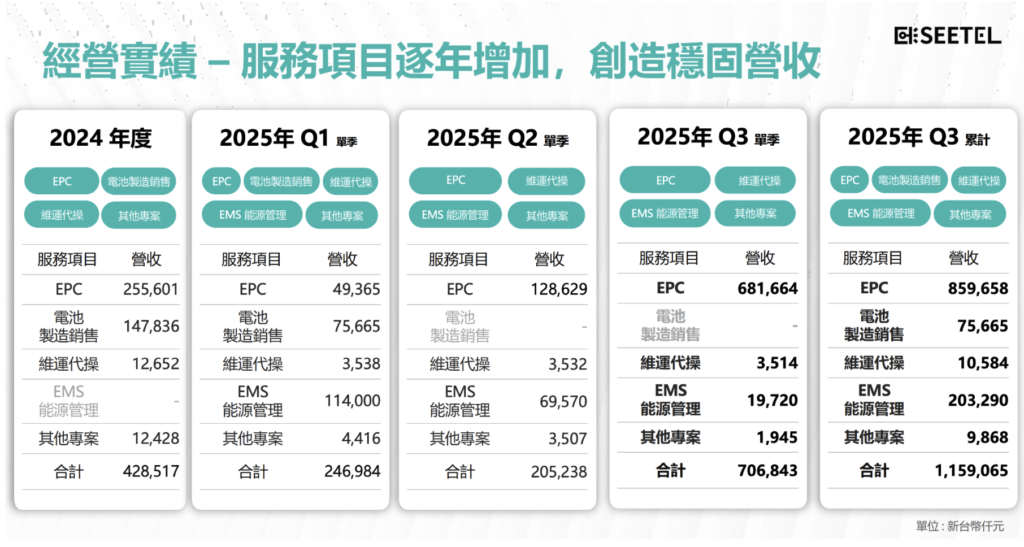

案場收入占比與 EPC 的交叉驗證
綜合衛星影像與公司後續揭露,我較傾向將 2025 的落差解讀為「認列時點後移」,而非「工程完全停擺」。依公司 1 月營收新聞稿說明,12 月營收約有 2 成來自案場收入、其餘為電池收入;同時我也從月營收拆分的線索整理出,12 月案場收入約 4 億多(此為依公司新聞稿口徑與月營收拆分線索整理之估算,非公司單獨揭露數字)。這個訊號的意義不在於單月多了多少,而在於它提供了一個更具體的錨:案場收入開始進入認列,但整體節奏仍未呈現市場原先期待的「短期集中認列」型態。
進一步回到工程認列(EPC)本身,目前我確認公司 2025Q1–Q3 的 EPC 約 8.5 億。若以市場公開討論與多數報告的兩案場合計約 90 億工程規模作為粗估基礎,前三季 EPC 約相當於工程規模的 9%。至於 2025Q4 合併營收為 30.62 億,其中包含電池與其他主業,不能直接等同工程認列;在缺乏完整 Q4 EPC 明細的情況下,我只把「12 月案場收入約 4 億多(且約占當月營收 2 成)」視為案場認列節奏開始反映、並可能逐步加速的訊號,但不直接把 Q4 全季營收推定為案場工程認列。

因此,本文在「2025 已認列比例」的處理上會維持保守:以 Q1–Q3 約 ~9% 作為下緣參考,並等待 Q4 EPC 與認列節點揭露後再收斂區間。在此框架下,若以市場普遍認知的「兩案場合計約 90 億」工程規模作為基準,則 2026 年仍可能存在相當可觀的工程量體待分期反映;實際規模與落點仍取決於驗收與認列節點,且不應預設會集中在單一季度灌入。
2026H1 放大:條件與反證
需要強調的是,衛星影像只能推估土建與工區推進節奏,無法直接判斷機電安裝與驗收。因此本文的看法是:若後續施工節奏能延續,且案場收入占比能從12月約2成,進而在 2026Q1–Q2 呈現連續性拉升,上半年出現明顯放大的機率將顯著提高;反之,若營收仍維持低檔、案場占比無法延續,則代表認列節奏可能仍卡在驗收/交付或條件已出現變化。(補充:2026 年農曆年在 2 月,施工天數減少,可能使該月認列節奏略受影響。)
案場之外:電池、移動式儲能櫃、實驗室認證
在 11 月法說我也特別詢問案場之外的成長動能。依公司回應,短期主要仍是電池相關收入,並強調在手訂單支撐,因此這一塊我會用後續月營收與出貨來驗證。

10 月能源展我看到他們與 Volvo 合作的移動式儲能櫃,依公司目前規劃,目標在 2026H1 進入量產、2026H2 開始出貨,但是否如期仍需觀察。另一個值得追的點,是公司提到台北/林口實驗室預計在 2026Q1 陸續啟用,目的是準備資料中心/算力中心的測試與認證需求。不過這部分屬進行中的計畫,現階段只會把它當成潛在的成長動能,把它列為追蹤項:後續若公司開始提供更量化的認證里程碑,或出現明確的客戶導入節點,才算從敘事走向可驗證。
結論:市場定價與 2026 認列節奏的重估
市場在 2025 年對公司的評價反應,某種程度把原本預期應認列卻未認列的不確定性(以及案源與認列節點的疑慮),近似等同於成長消失。但從 2025/12 案場收入已開始反映、且認列更可能遞延至 2026 的脈絡來看,2026 的重點不是會不會成長,而是認列會集中在哪一段時間。
以目前公開資訊與衛星影像來推估,2026H1 有機會呈現跳躍式放大。若後續案場收入占比能延續上行、且 EPC 與現金流同步改善,則 2026 全年營收顯著高於 2025 的成立機率將明顯提高。
免責聲明:本文內容係作者基於公開資訊(含公司公告、法說會資料、月營收與外部可取得影像)之整理與個人推估,僅供研究交流參考,不構成任何投資建議或買賣要約。文中推論可能因資料不完整、認列時點變動、工程與驗收進度差異等因素而與實際結果不同,讀者請自行判斷並自負投資風險。
